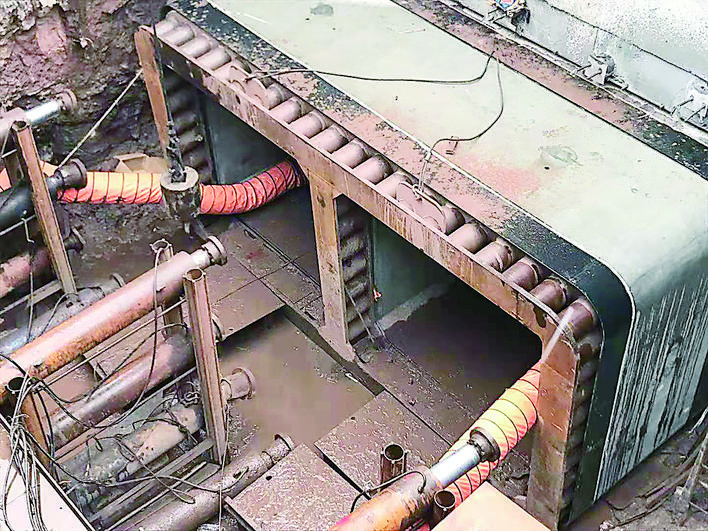

管廊位于铜霞路北侧,采用双舱断面结构。
株洲日报讯 保障清水塘新城电力供应的“大动脉”,竣工已经进入倒计时。4月17日,铜霞路北侧叶子冲变电站附近,300余工人正在地表以下10米左右的电力综合管廊中作业,管廊顶部的土壤回填也在同步进行。
“类似工程体量的电力综合管廊的建设时间通常需要1年半。此次,为配合清水塘新城会展中心特高压电塔迁改,留给我们的时间只有半年,期间还有春节和三四月漫长的雨季。”施工方中交三航株洲清水塘项目部相关负责人介绍。
何为电力综合管廊?管可以形容它的形态,廊便是它的作用。但此廊并不供人通行,穿越其间的是电力线路,它是保障清水塘新城电力供应的“大动脉”。管廊位于铜霞路北侧,采用双舱断面结构,主线管廊总长3100米,支线管廊总长110米,设计使用年限达到100年。
去年10月,该项目正式启动。本月底,项目将正式竣工。
来源:株洲日报
